11月21日,咸寧崇陽東岳風電項目35千伏并網線路工程正式完工,將為咸寧首個分散式風電項目今年年底并網發電打下堅實基礎。
據了解,東岳風電項目位于崇陽金塘鎮,規劃總裝機規模20兆瓦,總投資約1.4817億元,計劃安裝5臺單機容量3000千瓦、2臺單機容量2500千瓦的風力發電機組。項目并網后每年可輸送3942萬千瓦時的綠色清潔電能,相當于節約標準煤1576.8噸,減排二氧化碳4.149萬噸,對促進“雙碳”目標實現和能源低碳轉型具有重要意義。同時,作為崇陽縣風電扶貧示范項目,東岳風電除每年納稅外,在項目運營20年內,還將為崇陽低收入村民提供收入來源,助推鄉村振興發展。

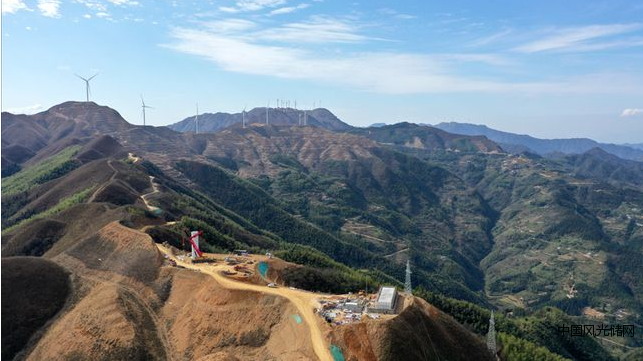

從東岳風電升壓站出發,需要修建一條風電并網配套線路工程,將風能轉化為電能,并網進入35千伏金塘變電站。這條清潔能源并網線路全長10.5公里,設計有33基角鋼塔,全部穿行于金塘鎮山區,鐵塔所在位置最低海拔179米,最高863米。該項目經理余嘉澍介紹,東岳風電35千伏并網線路工程沿線基本沒有施工便道,無法使用機械運輸材料。只能人工在山林里開辟新路,租用廣西的騾馬運輸隊運輸線路架設材料。自今年7月進場施工以來,咸寧供電公司“跑山電工”克服惡劣天氣、作業環境帶來的不利影響,加快項目施工,推動項目配套并網線路工程按期完工。
據悉,除推動風電等新能源并網配套線路工程建設外,按照“應并盡并、能發盡發”原則,國網咸寧供電公司簡化并網調度流程,提高并網消納比重,新能源接入率100%。特別是在今冬明春電網保供電形勢下,國網咸寧供電公司推進新能源開發利用,深入挖掘各類電力資源,今年以來全額消納新能源電量7.28億千萬時,同比增長36.07%,助力咸寧主網保供節煤,推動以新能源為主導的新型電力系統建設,助推“雙碳”目標實現。
咸寧網 (記者劉玉關通訊員 李甜舒克通付葳)
