日前,哈電集團望奎縣1×40MW農林生物質熱電聯產項目又有新進展,計劃12月15日進行并網發電。
“我們這個項目2020年8月份開始施工,基礎鍋爐是150噸高溫超高壓再熱機組,汽輪機是40兆瓦發電機組,全年發電可達到2.6億度,供熱面積達到120萬平方米。”哈電集團生物質發電(望奎)有限公司副總經理肖宏明告訴記者。
生物質熱電項目讓秸稈“變廢為寶”。據悉,作為省百大項目之一的哈電集團望奎縣1×40MW農林生物質熱電聯產項目以望奎縣域內秸稈、稻殼等農林廢棄物為燃料,以熱電聯產的形式向市場提供電能、熱能,就地取材、變廢為電,可為望奎縣東、南片區及東郊鎮提供采暖熱源。
多年來,望奎縣堅持走綠色低碳發展道路,不斷招商引資聚焦能源項目建設,國家電網、哈電集團、國能科環等一大批能源重企紛紛落戶當?shù)兀镔|(zhì)、風力、光伏發電等多點開花,讓望奎縣城端穩了能源飯碗,向建設新型能源大縣邁出堅實步伐。
據悉,哈電集團望奎縣1×40MW農林生物質熱電聯產項目建成投產后,預計年消耗生物質燃料約30萬噸,作為招商引資項目,望奎縣積極發揮服務職能,加大服務保障力度,助推項目建設順利進行。
在望奎縣,能源項目還有實例。利用太陽能、風能落地的能源項目已初具規模。省百大項目國能科環望奎妙香山10萬千瓦風電項目不斷優化能源結構,節能減排,投產達效后為全省提供充沛電力,跑出綠色發展加速度。
這一風電項目建設現場分布在望奎縣東升鄉、蓮花鎮、恭六鄉三個鄉鎮。風電場電氣專工康永奎說:“經過一年對空氣密度、空氣濕度、風向以及風力大小的測量,這3個鄉鎮具有豐富的風資源,空氣密度適宜,適合項目的施工建廠。”

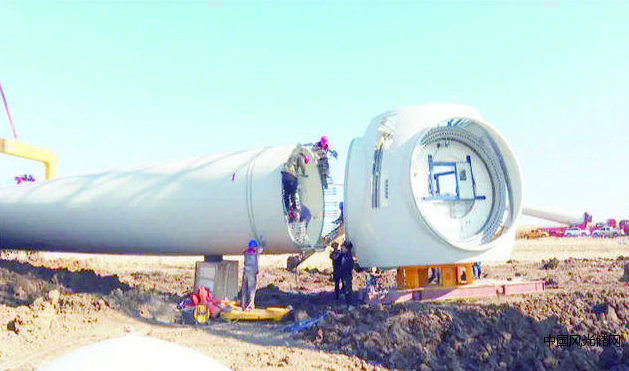

在東升鄉項目建設現場,一個個風力發電機組傲然挺立。據悉,該項目共計建設風力發電機組33個,已完成風力發電機組吊裝、升壓站一次二次設備安裝和調試。
“樁基施工基礎全部澆筑完成,沙站土建施工累計完成95%,道路施工累計完成99%,計劃12月31號之前全部完工。”國能科環望奎妙香山風電場值班員張振介紹。項目投產后,風電場所發電量由本風電場內配套的220/35kV升壓變電站以一回220kV線路接入興福500kV變電站220kV側,線路長度約41.631km,最后由黑龍江省電力調度中心統一將電能分配到全省各地。
光伏發電項目帶動村民增收效果明顯。據悉,望奎縣已建扶貧光伏電站38處,裝機容量21.641MW,2019年底全部并網運行,從并網到今年9月末,累計發電量6881萬KWH,戶用系統電價補貼全部到位,4000余戶農村居民實現得到了收益。
今年,望奎縣在原有基礎上又?jǐn)U建了2個光伏項目,望奎縣水三分布式光伏項目,裝機規模5.7MW,占地面積13萬平方米,項目管樁、光伏組件已全部完成,預計年底投入使用;100MW整縣屋頂試點項目由國家電網公司黑龍江省分公司投資建設,為加快項目建設進度,采取邊踏查、邊設計、邊建設同步推進方式,在縣城區域、經濟開發區、良種廠等區域已完成建設,裝機容量達到5MW。目前,該項目正在加速建設中。
