華潤安北第六風電場B區200MW項目第一臺主機超預期吊裝成功

發布日期:2021-12-23  來源:中國海裝  作者:中國風光儲網--新聞中心

核心提示:大道至簡,實干為要——華潤安北第六風電場B區200MW項目第一臺主機超預期吊裝成功

       12月20日,上午10時許,

  在零下18°C的酒泉市瓜州縣戈壁灘上,

  隨著離地100米風輪的

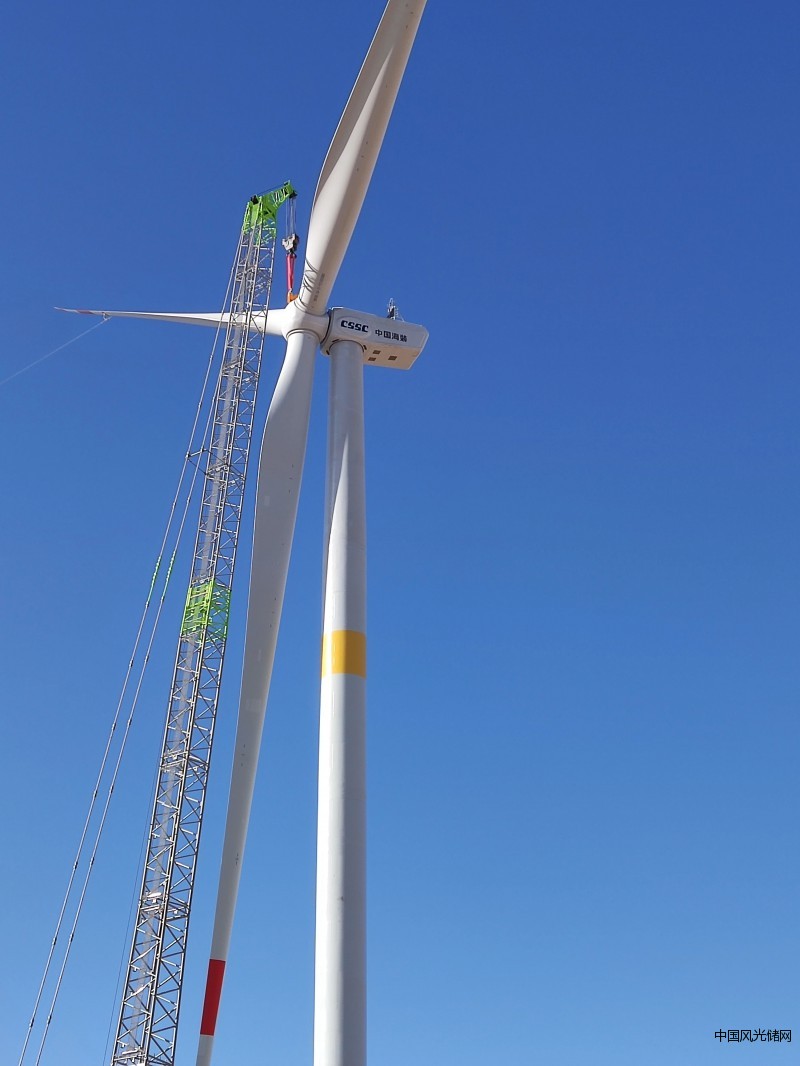

  最后一顆螺栓力矩達到規定數值,

  華潤電力瓜州安北第六風電場B區

  200MW項目第一臺主機

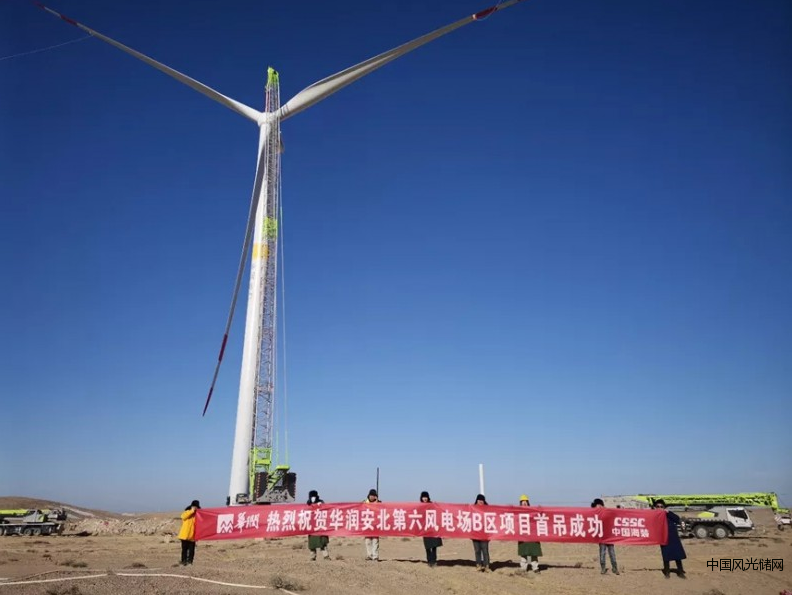

  超預期吊裝成功。


360截圖16190816659384

  與此同時,距離項目現場200多公里的敦煌市光電產業園區,敦煌海裝風電設備有限公司車間里一派熱火朝天的景象,車間設備滿負荷運轉,一臺臺風電機組正在如火如荼地組裝中,裝配好的風電機組,將陸續發往華潤安北項目現場。


360截圖162303139386118

  時間撥回到81天前,華潤電力瓜州安北第六風電場B區項目主機中標人公示結束,中國海裝作為第一中標候選人中標。面對華潤業主提出的2021年12月交付和并網的要求,時間余額不足90天。為滿足業主需求及時完成交付任務,中國海裝第一時間調整生產資源配置,下達華潤安北項目生產指令,強化上下聯動,統籌協調推進,發動全產業鏈對本項目進行支持。


360截圖1673022380116103

  10月18日,一場突如其來的疫情散播在隴原大地,打亂了既定的部署,車輛進不來,人員出不去,物資緊缺,生產吃緊,運輸受制。對此,酒泉市和敦煌市政府積極協調,保障了海裝各項生產物資的及時供給,確保生產持續有序。




  政府助力,企業發力。中國海裝用81天完成了華潤電力首批次主機的交付任務,大大低于同行業120天的交付周期。接下來的幾天,項目組將緊鑼密鼓地開展華潤安北項目的調試工作,搶進度,搶并網。同時,中國海裝立足智慧化生產,打造敦煌基地風電機組總成數字化車間,從“酒泉制造”升級為“酒泉智造”。立足于酒泉這片熱土,企地融合,共謀發展,以實際行動為實現國家“30·60”雙碳目標貢獻海裝力量。






關鍵詞: 風能 風電

[ 新聞搜索 ]  [ 加入收藏 ]  [ 告訴好友 ]  [ 打印本文 ]  [ 違規舉報 ]  [ 關閉窗口 ]


0條 [查看全部]  相關評論


網站首頁 | 關于我們 | 聯系方式 | 使用協議 | 版權隱私 | 網站地圖 | 排名推廣 | 廣告服務 | 網站留言 | RSS訂閱 | 滬ICP備16055099號-94

風光儲網 版權所有 © 2016-2018 咨詢熱線:021-6117 0511  郵箱:sina@heliexpo.cn 在線溝通:

本網中文域名:風光儲網.本站網絡實名:風光儲網-最專業的風光儲行業信息網站
