上海奉賢風電項目是中交三航局海上風電板塊的重點項目,項目前期施工順利,卻在后期出現了難題,有3根風電基礎單樁因地質原因未能達到預期標高,在多次嘗試不同液壓錘后未果。三航局協調安排后,決定讓液壓錘“Menck3500S”前往上海奉賢風場“緊急支援”。

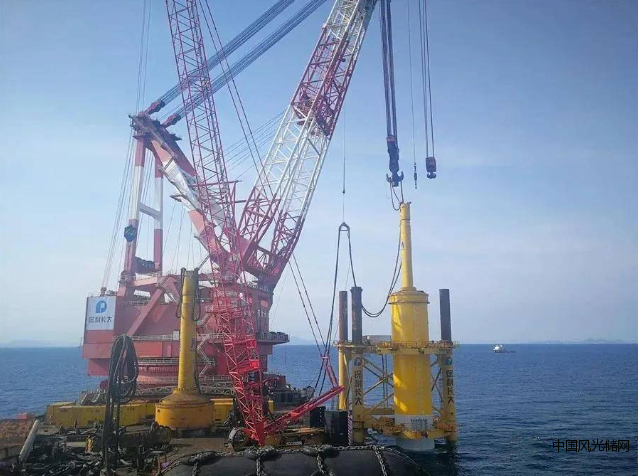

Menck3500S液壓錘完成起吊
2021年11月12日,在完成南澳項目部沉樁施工后,Menck3500S液壓錘組用30個小時完成了該錘的拆卸和吊裝固定工作,轉場前往上海奉賢風場展開“支援”。

液壓錘固定后起吊轉場
抵達奉賢項目后,液壓錘組與項目部負責人立刻展開了施工前技術交底會議,該錘組了解到,這次沉樁的能量至少要3000千焦以上,其中最困難一根樁至少需要3200千焦的能量,這是Menck3500S液壓錘上崗以來從沒有打過的能量。
據液壓錘組副組長稱,Menck3500S液壓錘設計最大打擊能量是3500千焦,目前實際使用的最大能量是3000千焦。此次“支援”行動Menck3500S液壓錘也將面臨挑戰!
在做好了施工前的組裝、檢查等一系列工作后,Menck3500S液壓錘順利完成前兩根單樁基礎沉樁。

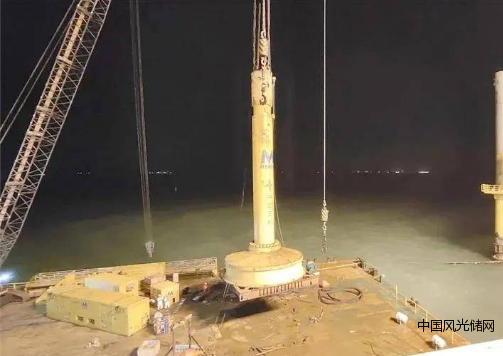

起吊液壓錘
在液壓錘“收官”開打最后一根鋼管樁時卻出現了問題:當液壓錘施打到3000千焦的能量時,鋼管樁依然沒有絲毫入泥跡象。
經過與項目部的商討后,在不影響鋼管樁完好的情況下,能量增加到3200千焦。沉樁作業也有了新的進展。
而當沉樁還有0.5米就能達到標高時,液壓錘操控界面出現紅色警報,緊急報警制動觸發了保護,液壓錘停止了工作。
該液壓錘組分析:“電磁閥的信號傳輸突然中斷可能是由于液壓錘振動較大,導致電磁閥接線震松了,或者電磁閥本身出現了問題。”
經過2個小時的檢修,順利將故障排除。

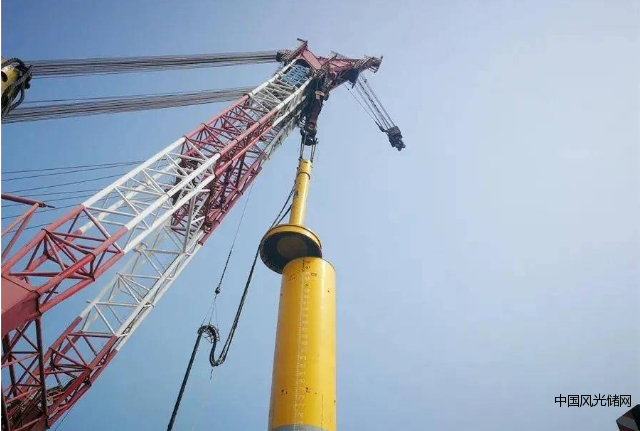

液壓錘坐落鋼管樁準備沉樁作業
2021年11月27日凌晨5時39分,液壓錘終于順利完成了第三根單樁沉樁施工。此次沉樁長度共計1.6米,液壓錘組用時10個小時,3600多次錘擊,最終圓滿地完成了此次“支援”任務。
據了解,Menck3500S液壓錘原產德國,是國內目前打擊能量最大,傳感設備最靈敏,打樁效率最快,打擊能量可精準控制并分析的液壓錘。該錘由三航局江蘇分公司船舶施工管理部負責管理。
