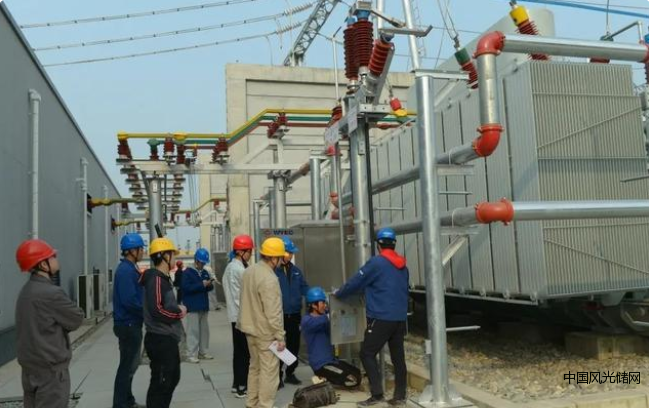

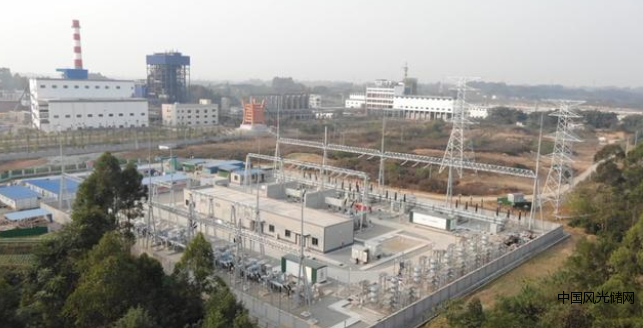

3月12日下午6時許,隨著牯牛山220千伏變電站1、2號主變充電成功,青神縣境內第一座220千伏變電站、國網眉山供電公司“十四五”期間第一座220千伏智能變電站正式投入運行。
近年來,青神縣經濟社會的快速發展使得電網負荷節節攀升,原有的110千伏變電站已無法滿足眉山青神地區、東坡松江片區對供電能力的需求,牯牛山220千伏變電站的建設提上日程。

近年來,青神縣經濟社會的快速發展使得電網負荷節節攀升,原有的110千伏變電站已無法滿足眉山青神地區、東坡松江片區對供電能力的需求,牯牛山220千伏變電站的建設提上日程。
為確保工程安全優質高效推進,早在工程建設初期,國網眉山供電公司便組建工程臨時黨支部,充分吸納設計、施工、監理、屬地等相關人員,將紅色堡壘建立在第一線。同時,精心開展管理策劃,詳細制定工程建設各項目標,穩步有序推進工程建設,結合公司開展的技經競賽、質量提升、勞動競賽等專項活動指導工程建設管理,以達到“以建代練”的目的。
不僅如此,國網眉山供電公司還深化政企聯動協調工作,多次與東坡區、青神縣政府溝通匯報,有效促成線路鐘家山段的保護性施工。工程建設中,相關專業部門及單位橫向協同、高效配合,有力支持工程建設。
“為了滿足青神縣用電需求,我們本期建設新增180兆伏安主變壓器2臺,線路改造共26.8千米,組立鐵塔79基。”多能電建項目總工夏靚說,“我們順利完成了三級風險作業118項,跨越成貴客專放線二級風險作業1項,標準工藝應用167條,牯牛山變電站榮獲國網公司輸變電工程建設安全管理五好示范工地。”

圖片來源:吳華羽
據悉,牯牛山220千伏變電站的順利投運,不僅為青神縣經濟發展注入活力,也極大地優化眉山南部片區電網結構,縮短電網供電半徑,降低線路損耗,提升眉山電網的供電能力和輸送能力,為眉山東坡、青神經濟發展奠定了堅實基礎。
下一步,國網眉山供電公司將持續跟進牯牛山變電站后續工程建設,前瞻性科學優化電網結構,全力為500千伏東坡擴、220千伏清水、鐵西等重點項目建設護航,以“一切為了眉山好”為出發點和落腳點,為眉山經濟社會發展保駕護航。
