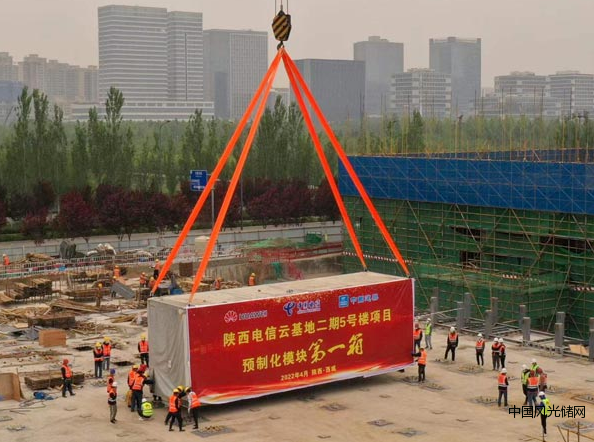

4月17日,中國電信首個預制模塊化、裝配式數據中心——陜西云基地二期5號樓項目在西安完成施工首吊。

陜西電信云基地位于陜西省西咸新區灃西新城,一期建設于2014年,項目總用地144畝,投資約7.3億元。一期建設兩棟IDC機房樓和一棟綜合樓,IDC機房樓滿足5000架IDC機柜要求。

陜西電信云基地效果圖(圖源:中建八局)
根據公開信息,二期投資約4.8億,建設包括5號、6號IDC機房樓建筑工程總建筑面積36025平方米,可容納4690個中高功率(5kW)機架。其中5號樓地下一層、地上五層,總建筑面積 14316㎡。工程采用工廠預制模塊+現場拼裝形式展開施工,通過將工廠加工好的主體模塊按照特定順序,吊裝在施工現場的固定位置,再進行內部跨箱連接,形成預制模塊化疊箱體系,實現項目整體建設。
據悉,項目由中建八局第一建設有限公司、華為技術服務有限公司、上海建筑設計研究院有限公司聯合承包,是全球首個全球“預制模塊化+鋼構”的混合結構建筑。
相關負責人介紹,這種全新的“壘積木”式的施工模式,具有綠色、高效、環保、施工集成度高等多重特點,對促進我國建筑業早日實現“碳達峰”“碳中和”具有積極作用。此次的“首吊”成功,標志著項目已正式邁入地上主體結構快速建造階段,預計一個月內可實現封頂,并完成結構首層裝飾裝修。
