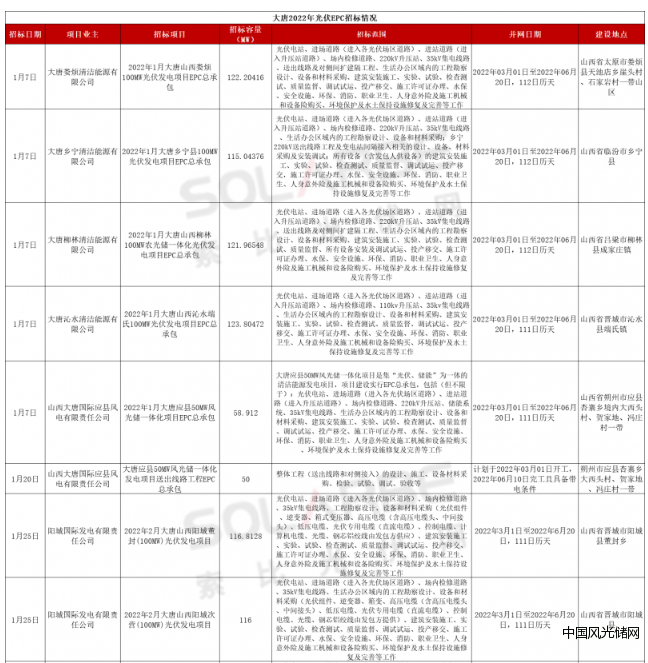

近期,大唐開啟新一輪光伏EPC招標。據索比光伏網統計,2022開年以來,大唐共發布15個光伏EPC招標公告,招標規模共計1388MW,招標項目所在地在廣西、山東、河南、陜西、山西,項目類型包括農光儲、風光儲一體化、農光互補、屋頂分布式光伏項目等,而項目全容量并網發電時間均在2022年9月30日前。
此外,部分項目招標文件表明,投標總價是投標人全面實質性響應招標文件規定的EPC項目的所有責任和風險的最高限價,項目實施期間不因工程量增加、物價上漲、疫情防控(報價時應充分考慮)、北京冬奧會(商混限產、車輛運輸)、惡劣天氣(雨雪大風施工措施費)等非不可抗力因素而增加中標合同價格。
以下為項目招標詳情:

2022年1月大唐山西婁煩100MW光伏發電項目EPC總承包項目概況:
本工程規劃裝機容量標稱為100MW(直流側裝機容量122.20416MWp),擬采用國產540Wp(182mm)雙面雙玻單晶硅太陽電池組件,組件支架為固定支架,建設32個3.125MW光伏發電單元,32個發電單元通過4回35kV集電線路(直埋電纜+架空)接入新建的220kV升壓站35kV側母線。本期工程新建220kV升壓站一座,新建1套100MVA主變及220kV 戶外GIS配電裝置,35kV開關柜設備、二次設備均使用預制艙。本期工程不上儲能,但是升壓站需預留10MW/10MWh的儲能位置,并預留接口(預留儲能位置大小以此容量為準)。新建1回220kV送出線路至國網云頂山500kV變電站新增間隔,線路長度12公里。(最終方案以接入系統方案及電網公司批復為準)。
2022年1月大唐鄉寧縣100MW光伏發電項目EPC總承包項目概況:
本工程規劃裝機容量為100MW(直流側裝機容量115.04376MWp),擬采用國產540Wp單晶硅太陽電池組件,方陣支架為固定支架,采用2MW、2.75MW和3.15MW三種類型方陣的組合設計方案,共有45個光伏發電方陣,其中2MW光伏方陣38個,2.75MW光伏方陣5個,3.15MW光伏方陣2個,每個光伏方陣均采用太陽能發電單元-升壓變壓器單元接線方式。45個光伏發電方陣經箱變升壓后匯集成5回35kV直埋電纜+架空集電線路接入廠區新建220kV升壓站35kV側母線。光伏電站配套建設220kV升壓站一座,并以1回220kV送出線路接入鄉寧220kV變電站(最終方案以國網山西省電力公司下發的接入系統設計報告評審意見為準)。
2022年1月大唐山西柳林100MW農光儲一體化光伏發電項目EPC總承包項目概況:
本期工程裝機容量標稱為100MW(直流側裝機容量121.96548MWp),擬采用國產540Wp(182mm)雙面雙玻單晶硅太陽電池組件,組件支架為固定支架,建設1個1.372MW光伏發電單元和42個2.352MW光伏發電單元,43個發電單元通過5回35kV集電線路(直埋電纜+架空)接入新建的220kV升壓站35kV側母線。本期工程新建220kV升壓站一座,新建1套100MVA主變及220kV 戶外GIS配電裝置,35kV開關柜設備、二次設備均使用預制艙。本期工程新建儲能5MW/5MWh,但是升壓站儲能總面積需按照10MW/20MWh容量來設計,并預留其他部分的接口。新建1回220kV送出線路至國網馮家垣220kV變電站新增間隔,線路長度6公里。(最終方案以接入系統方案及電網公司批復為準)。
2022年1月大唐山西沁水端氏100MW光伏發電項目EPC總承包項目概況:
本項目規劃場址2個,規劃總裝機容量123.80472MWp。晉城沁水端氏擬采用國產540Wp單晶硅太陽電池組件,方陣支架為固定支架,分別選取了2 種子陣方案,分別是3.3MW子陣以及2.9MW子陣。其中3.3MW子陣采用26片串聯、270余串并聯組成。每26塊組件一串,組件采用2×13雙排豎向布置,每16/17串接入1臺組串逆變器,每16臺組串逆變器接入1臺3300kVA升壓箱變,每個發電單元的直流側裝機控制在3.82MWp以內;每個發電2.9MW子陣采用26片串聯、230余串并聯組成。每26塊組件一串,組件采用2×13雙排豎向布置,每16/17串接入1臺組串逆變器,每14臺組串逆變器接入1臺2900kVA升壓箱變,直流側裝機控制在3.34MWp以內。每8/9 臺35kV 箱變并聯為1 回集電線路,光伏區共計4 回集電線路接至新建110kV 升壓站35kV 母線。光伏電站配套建設110kV升壓站一座,并以一回110kV送出線路接入金峰110kV變電站(最終方案以國網山西省電力公司下發的接入系統設計報告評審意見為準)。
2022年1月大唐應縣50MW風光儲一體化項目EPC總承包項目概況:
擬采用國產540Wp單晶硅太陽電池組件,方陣支架采用固定支架,擬建16個發電單元,發電單元容量分為2.5MW/3.125MW兩種型式,每個發電單元以光伏組件→直流匯流箱→箱逆變一體機組成,最終通過集電線路接入本項目新建的220kV升壓站35kV母線。本項目配套建設220kV升壓站一座,并以一回220kV送出線路接入就近220kV石店變電站母線側。同時本項目配置5MW/5MWh儲能系統,儲能時間按1小時考慮(最終方案以國網山西省電力公司下發的接入系統設計報告評審意見為準)。
大唐應縣50MW風光儲一體化發電項目送出線路工程EPC總承包項目概況:
從大唐應縣50MW風光儲一體化項目升壓站線路側第一個龍門架開始,至石店220kV變電站的220kV母線。負責安裝第一個龍門架上的耐張瓷瓶并將導線引接至此瓷瓶;石店220kV變電站擴建1個220kV出線間隔,以及間隔接入的相關內容;負責將OPGW地線固定在第一個龍門架并三點接地后接入光纜終端盒,并留有備用長度,與升壓站線路進行對接并接入石店220kV變電站;線路工程、對側間隔涉網范圍內電氣、土建、安裝、通訊工程施工及其相關調試、驗收工作;220kV送出線路施工(包含通訊系統)、塔基標識(按電網公司標準編號并掛標識牌)段所需的設備和材料的供貨;220kV線路工程和石店220kV變電站內涉及線路接入所需的設備和材料的供貨;所有設計、供貨范圍內涉及的一切土建、安裝工程施工及其相關調試、驗收工作;通信通道業務的開通調試(包含升壓站及對側間隔二次設備通信室配線架的熔纖、通信通道開通調試、上傳調度數據網、遠動信息的業務通道開通及調試)符合電網公司調度要求;項目施工及征租地、林業、水保、環保等手續的辦理(包含相關費用)、項目驗收手續的辦理(規劃、國土、水保、環保、電力等相關部門的驗收批文)及該條線路送電手續的辦理到考核驗收以及相關服務工作等。
2022年2月大唐山西陽城董封(100MW)光伏發電項目EPC總承包項目概況:
本工程采用分塊發電、集中并網方案,電池組件采用多單晶硅540Wp電池組件,采用固定陣列采用最佳傾角為29°固定安裝在支架上。由40個2.5MW(520個196kW組串式逆變器)發電單元組成,每個發電單元均由若干路太陽能電池組件串并聯而成。規劃建設容量為116.8128MWp,光伏場區通過4回35kV集電線路接入新建河北鎮220kV升壓站(河北200MW、次營100MW、董封100MW 三個項目聯合建站)35kV側(最終方案以國網山西省電力公司下發的接入系統設計報告評審意見為準)。
2022年2月大唐山西陽城次營(100MW)光伏發電項目EPC總承包項目概況:
整個光伏電站由34個發電單元組成,分別選取了2種發電方案,分別是3.15MW子陣以及2.9MW子陣。其中3.15MW子陣采用26片串聯、255余串并聯組成。每26塊組件一串,組件采用2×13雙排豎向布置,每16/17串接入1臺組串逆變器,每15臺組串逆變器接入1臺3150kVA升壓箱變,每個發電單元的直流側裝機控制在3.58MWp以內;每個發電2.9MW子陣采用26片串聯、230余串并聯組成。每26塊組件一串,組件采用2×13雙排豎向布置,每16/17串接入1臺組串逆變器,每14臺組串逆變器接入1臺2900kVA升壓箱變,直流側裝機控制在3.34MWp以內。每8/9臺35kV箱變并聯為1回集電線路。光伏區共計4 回集電線路接至新建220kV 升壓站35kV 母線。
2022年2月大唐山西陽城河北(200MW)光伏發電項目EPC總承包項目概況:
擬采用國產540Wp單晶硅太陽電池組件,方陣支架為固定支架,建設70個2.9MWp/3.9MWp太陽電池方陣70個方陣通過8回35kV直埋電纜+架空集電線路方式接入場區新建220kV升壓站35kV母線。光伏電站配套建設220kV升壓站一座(河北200MW、董封100MW、次營100MW三個項目合建一座升壓站),并以一回220kV送出線路接入220kV芹池變電站(最終方案以國網山西省電力公司下發的接入系統設計報告評審意見為準)。
2022年2月大唐黃龍新能源有限責任公司大唐黃龍三岔50MW平價光伏發電項目EPC總承包項目概況:
項目施工圖設計及竣工圖編制(含光伏發電場、升壓站等);光伏發電項目設備(除光伏組件和逆變器由招標人提供外)及材料的采購、供貨、卸車保管(含招標人提供的設備)、施工、消缺;光伏發電場、升壓站、道路、五通一平、試樁、邊坡防護、排水設施等所有建安工程(含水源、備用電源)及環水保措施的實施;施工過程中的協調;項目土地清表、余方棄置、垃圾清運等工作;現有道路的維護和交通手續辦理;項目試驗(含涉網試驗、不含性能試驗)及檢查測試、分系統調試、整套系統啟動調試、試運、安全管理備案、質量監督、施工許可證辦理、并網手續辦理、調度及供用電手續辦理;工程驗收(含環保、水保、安全設施、消防、職業病防護設施、檔案等各項專項驗收和竣工驗收)及投產交付、檔案移交以及質保期內的服務;備品備件、專用工具、消耗品以及相關的技術資料移交、培訓、審計配合等;建設期工程保險(不含建筑工程一切險、安裝工程一切險、第三者責任險);從項目建設直至項目竣工驗收的相關審批手續(不含項目備案、林草地、選址意見書、土地預審、建設用地批復、地災評估、洪評、水保、環評、文物、軍事、壓覆礦產、社穩、安全預評價、職業衛生手續)。
2022年2月大唐陜西發電寶雞鳳翔新能源有限公司大唐寶雞鳳翔農光互補發電項目概況:
項目施工圖設計及竣工圖編制(含光伏發電場、升壓站等);光伏發電項目設備(除光伏組件和逆變器由招標人提供外)及材料的采購、供貨、卸車保管(含招標人提供的設備);光伏發電場及升壓站、所有新建道路、地下設施勘探、五通一平、試樁、排水渠施工及積水坑等所有建安工程(含站用和備用電源、站用水源)及施工過程中的協調、光伏發電場及道路的清表及場地平整和手續辦理、余方棄置、垃圾清運等工作;開挖區域文物勘探;環境保護及水土保持工程(含植物等相關措施)的設計、設備購置及施工,項目試驗及檢查測試、系統調試、整套試運、質量監督、施工許可證辦理、辦理質檢手續、安全管理備案和并網手續;光伏項目集電線路(架空或地埋)用地、協調、青苗賠償、手續辦理;調度及供電手續、消缺、培訓、檔案、驗收和最終交付投產、質保等,同時也包括所有材料、備品備件、專用工具、消耗品以及相關的技術資料等。建設期工程保險(除建筑工程一切險、安裝工程一切險、第三者責任險);工程驗收(含水保、安全設施、環保、消防、勞動安全和職業衛生等各項專項驗收、檔案竣工移交、驗收和竣工驗收)、審計配合、移交以及質保期內的服務;從項目建設直至項目竣工驗收的所有審批手續(不含項目備案、土地預審、地災評估、洪評、水保批復、環評批復、社穩批復、安全預評價、職業衛生)。
2022年2月大唐寶雞熱電廠大唐陳倉賈村100MW光伏復合發電項目概況:
項目施工圖設計及竣工圖編制(含光伏發電場、升壓站等);光伏發電項目所有設備(除光伏組件和逆變器由招標人提供外)及材料的采購、供貨、保管(含招標人提供的設備)、施工、消缺;光伏發電場、升壓站、道路、五通一平、試樁、邊坡防護、排水設施等所有建安工程(含水源、備用電源);環境保護及水土保持工程(含植物等相關措施)的設計、材料設備購置、施工;施工過程中的協調;項目土地清表、余方棄置、垃圾清運等工作;現有道路的維護和交通手續辦理;項目試驗(含涉網試驗、不含性能試驗)及檢查測試、分系統調試、整套系統啟動調試、試運、安全管理備案、質量監督、施工許可證辦理、并網手續辦理、調度及供用電手續辦理;工程驗收(含環保、水保、安全設施、消防、職業病防護設施、防雷、檔案等各項專項驗收和竣工驗收)及投產交付、檔案移交以及質保期內的服務;備品備件、專用工具、消耗品以及相關的技術資料移交、培訓、審計配合等;建設期工程保險(不含建筑工程一切險、安裝工程一切險、第三者責任險);從項目建設直至項目竣工驗收的相關審批手續(不含項目備案、土地預審、地災評估、使用林地批復、水保方案批復、環境影響報告批復、社穩備案、文物勘探、地震安全性評價、安全預評價、職業病危害預評價、升壓站國有土地使用證)。
2022年2月大唐河南發電有限公司河南省孟州市產業集聚區屋頂分布式光伏項目(二次)概況:
施工圖設計及竣工圖編制(含光伏發電場及開關站、送出工程等);屋頂光伏發電項目所有設備和材料采購(甲供設備除外)、供貨、保管;光伏發電場及開關站、送出工程、臨占道路、五通一平等所有建安工程及施工過程中的協調、垃圾清運等工作;項目試驗及檢查測試、系統調試、整套試運、質量監督、施工許可證辦理、辦理并網手續、調度及供電手續、電力業務許可證、消缺、培訓、驗收和最終交付投產、質保等,同時也包括所有材料、備品備件、專用工具、消耗品以及相關的技術資料等。建設期工程保險(除建筑工程一切險、安裝工程一切險、第三者責任險);工程驗收(含水保、安全設施、環保、消防、勞動安全和職業衛生等各項專項驗收、檔案竣工移交、驗收和竣工驗收等)、審計配合、移交以及質保期內的服務;從項目建設直至項目竣工驗收的所有審批手續(不含項目備案、接入系統方案編制及審批、土地預審、地災評估、水保批復、環評批復、社穩批復)。
2022年2月大唐(滕州)新能源有限公司大唐滕州東郭20MW光伏項目概況:
全部采用650Wp單晶硅雙面光伏組件,共計30780塊。光伏電站采用模塊化設計、集中并網的設計方案,分成2個3.125MW+4個2.5MW箱式逆變升壓一體機的光伏發電系統,采取800V 10kV一級升壓的方式。光伏電站最終以10kV電壓等級接入電網。所有光伏組件均采用固定傾角24°、方位角正南的安裝方式,陣列間距為9.6m。每個3.125/2.5MW光伏發電分系統由光伏組串、匯流箱、1臺3.125/2.5MW箱式逆變升壓一體機(10kV升壓)構成。光伏組串經直流匯流箱,箱式逆變升壓一體機逆變升壓后接入10kV箱式升壓變。
廣西田東農光互補光伏發電項目(一期)送出工程EPC總承包項目概況:
新建田東一期光伏電站~東平110kV線路工程,線路全長約13.3km,在220kV東平站現有場地內擴建110kV出線間隔1個。
